Внедрение изменений через диффузию инноваций #
Иногда нужно внедрять изменения в процессе работы в команде или компании. Процесс принятия этих изменений командой очень похож на процесс диффузии инноваций. В этой статье я рассмотрю личный опыт применения этой теории для изменения процессов разработке в команде.
Кривая диффузии инноваций #
В 1962 году социолог Эверетт Роджерс (Everett Rogers) опубликовал теорию диффузии инноваций.

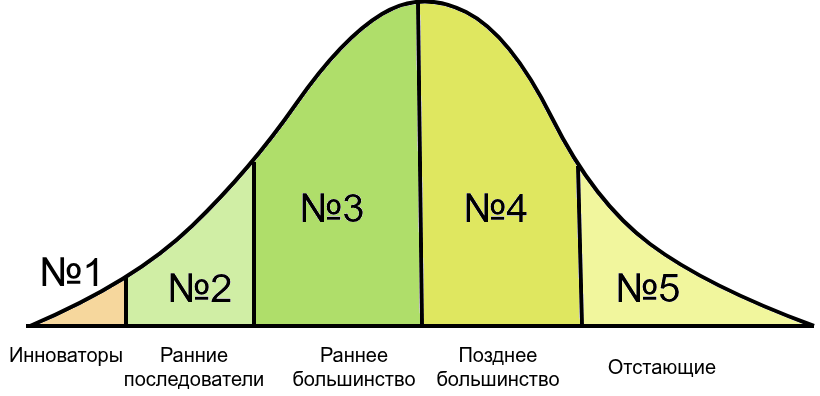

Согласно этой теории, по мере проникновения в общество инновация или новая идея проходит последовательно через 5 когорт людей:
- Инноваторы (2,5% людей) — готовы принимать риск и создают инновации
- Ранние последователи (early adopters, 13,5%) — являются лидерами мнений и при этом более осторожны, чем инноваторы, используя разумный подход во внедрении инноваций
- Ранее большинство (early majority, 34%) — принимают изменения через некоторое время после инноваторов и ранних последователей, реже являются лидерами мнений
- Позднее большинство (late majority, 34%) — принимают инновации, когда большая часть общества уже приняла их
- Отстающие (16%) — принимают инновации последними, имеют явное неприятие к сторонникам изменений
А причём тут внедрение изменений? #
Внедрение изменений подчиняется тем же законам, но у каждой когорты есть своё условие принятия изменения или нового процесса работы:
- Инноваторы — сами создают изменение
- Ранние последователи — им нужно лишь объяснить, как это делать, и они без проблем начнут работать по-новому, а затем поделятся результатами с командой
- скорее всего придётся «продать» им изменения, убедив попробовать
- Раннее большинство — им уже нужно показать истории успеха
- источником историй успеха будут инноваторы и ранние последователи
- не торопитесь работать с ранним большинством, пока историй успеха ещё нет
- Позднее большинство — с ними сложнее: они принимают инновации, когда большая часть общества уже приняла их
- возникает очевидная проблема «курицы и яйца»: позднее большинство ждёт принятия большинством, прежде чем начать
- эта проблема решается за счёт раннего большинства и пары хитростей (подробности ниже)
- Отстающие — обычно они консервативны ради собственной безопасности
- скорее всего негативный опыт изменений где-то в прошлом останавливает от принятия нового
- этот опыт возник не на пустом месте
- они примут новый процесс работы, когда посчитают, что это более безопасный выбор
Этапы внедрения изменения #
Шаг №1. Планирование инновации #
Допустим, вы решили внедрить в команде практику написания интеграционных (компонентных) тестов разработчиком.
- В команде 4 разработчика
- В начале ни один из них не пишет интеграционные тесты
- В смежной команде интеграционные тесты активно пишут 2 человека
- Один из смежников готов показать и рассказать, как это делать
Подумайте о разделении инновации на несколько отдельных изменений (уровней зрелости):
Например:
- 1-е изменение: писать интеграционные тесты для основной функциональности с целью защиты от регрессий
- 2-е изменение: писать интеграционные тесты для большей части новой функциональности
- 3-е изменение: составлять интеграционные тесты до начала проектирования и написания кода (ATDD)
Каждое изменение внедряется отдельно по всем этапам, описанным ниже.
Шаг №2. Работа с ранними последователями #
Ранним последователям надо лишь объяснить, как это делать, и они без проблем начнут работать по-новому
- скорее всего придётся «продать» им изменения, убедив попробовать
- в конце они поделятся результатами с командой
- их успешный опыт станет ключом к следующей когорте
Как определить ранних последователей? Обычно ими становятся вовлечённые разработчики, у которых случилась проблема, когда старый подход мешает разрабатывать.
Например:
- разработчик начал делать новую фичу по интеграции с API смежной команды
- он затрял на этапе создания «каркаса» кода из-за попытки спроектировать всё наперёд
- к нему можно подойти и рассказать, что интеграционные приёмочные тесты позволили бы не проектировать всё наперёд, а работать по принципу YAGNI
Его новый способ разработки может выглядеть так:
- Написать «в лоб» самый простой use case интеграции с API
- Покрыть его приёмочным тестом
- Написать второй use case интеграции
- при этом происходит рефакторинг архитектуры
- этот рефакторинг ничего не сломает благодаря приёмочным тестам
- Покрыть второй use case приёмочным тестом
- …и так далее до завершения разработки
Этот процесс даст успешный опыт:
- избавление от «паралича анализа» (analysis paralysis)
- сокращение этапа тестирования на тестовом стенде (QA, dev)
Шаг №3. Работа с ранним большинством #
Получив успешный опыт, вы можете попросить ранних последователей провести демонстрацию в команде. Это будет началом второго этапа.
- Раннее большинство требует истории успеха и доказательства ценности изменений.
- Источником историй успеха будут инноваторы и ранние последователи
- Не торопитесь работать с ранним большинством, пока историй успеха ещё нет
Новички в команде #
На этапе работы с ранним большинством обратите внимание на новеньких.
Почти все новички попадают либо в ранее, либо в позднее большинство
- открытый к новому и уверенный в себе новичок легче примет новый подход — он попадёт в ранее большинство
- осторожный новичок попадает в позднее большинство — вы не убедите его писать тесты на даном этапе
Обратите внимание, в какую именно когорту попадает новичок относительно ваших текущих изменений. Договоритесь с его наставником, чтобы тот попросил его работать по-новому (даже если сам наставник ещё не пробовал это делать).
Шаг №4. Работа с поздним большинством #
Позднее большинство сложнее убедить:
- они принимают инновации, когда большая часть команды уже приняла их
- возникает очевидная проблема «курицы и яйца»: позднее большинство ждёт принятия большинством, прежде чем начать
Проблема неидеального распределения #
Проблема этой вероятностной модели в том, что в команде мало людей и их распределение по когортам наверняка будет неравномерным.
Например, таким:

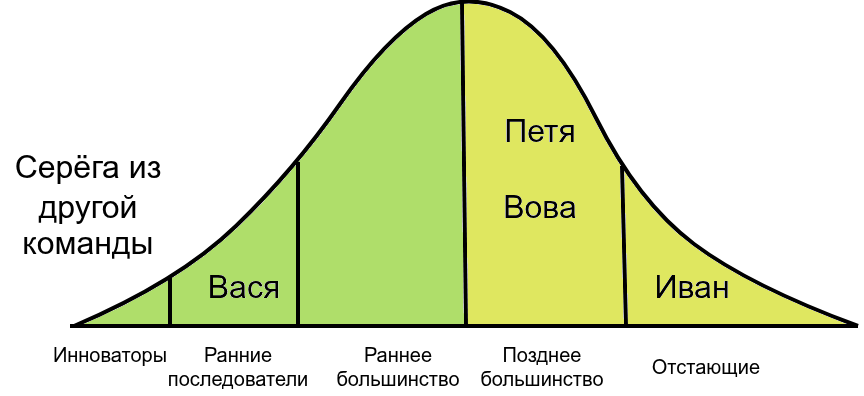

В этой команде имеются:
- Инноватор Серёга, который не относится напрямую к команде
- Ранний последователь Вася, который уже работает по-новому
- Ноль людей в раннем большинстве
- Два человека в позднем большинстве
- Один человек в отстающих, изначально наиболее критичный к изменению
В этом случае никто из позднего большинства не примет изменения, потому что они ждут принятия большинством, а в предыдущих когортах есть лишь 1 из 4 разработчиков.
Есть несколько приёмов, позволяющих решить проблему:
- Добавить в команду новичков путём найма или ротации — при этом важно следить, чтобы новички оказались в раннем большинстве. Для этого нанимайте или просите в команду открытых к новому и уверенных в себе людей, возможно, с прошлым опытом работы по целевому для вас процессу.
- Долго работать с конкретным человеком, чтобы убедить его попробовать работу по-новому вопреки скепсису
Есть и слегка манипулятивный приём: изменить структуру команды в умах людей. Например объявить, что инноватор Серёга, а также разработчики Коля и Толя из смежной команды, где уже работают по-новому, теперь будут ходить на daily meeting и демонстрации команды:

Это изменит ситуацию в головах позднего большинства: теперь 4 из 7 разработчиков уже приняли изменения, и позднее большинство теперь можно убедить сделать это.
Шаг №5. Закрепление стандарта #
Этот шаг направлен как на когорту отстающих, так и на защиту от регрессии к старому процессу в будущем:
- Задокументируйте новый процесс как новый стандарт (регламент)
- Объявите в команде, что новый процесс стал правилом, которому надо следовать
- Определите для себя способ контроля процесса — например, раз в месяц проверяйте соблюдение стандарта лично
Шаг №6. Контроль и защита нового процесса #
Где-то в обозримом будущем в команде могут прорасти подобные мысли:
А зачем мы пишем тесты к каждой фиче? Можно сэкономить и писать только для 50% фич, вроде и так тестов много.
Чтобы не допустить такого, вам нужно:
- При документировании нового процесса описать причины его внедрения, прошлый негативный опыт и преимущества нового подхода
- Системно следовать выбранному способу контроля процесса — или придумать новый, если старый уже не работает
Шаг №7. Замена процесса новым #
Где-то в далёком будущем в команде захотят внедрить ещё более новый, инновационный процесс вместо внедрённого вами.
- Важно не допустить ошибки, когда более новый процесс оказывается на деле откатом к прошлым плохим процессам
- В этот момент поможет документация, описывающая причины и опыт внедрения текущего процесса
- Более новый процесс пройдёт с нуля через все перечисленные этапы внедрения
Масштабирование внедрения изменений на компанию #
Эта техника прекрасно работает как в масштабе команды, так и в компаниях среднего размера (50-200 разработчиков). В компании её можно применять на двух уровнях раздельно:
- в компании изменения длятся дольше, а работа ведётся с командами как с целостными единицами
- в команде изменения происходят быстрее, а работа ведётся с отдельными людьми
